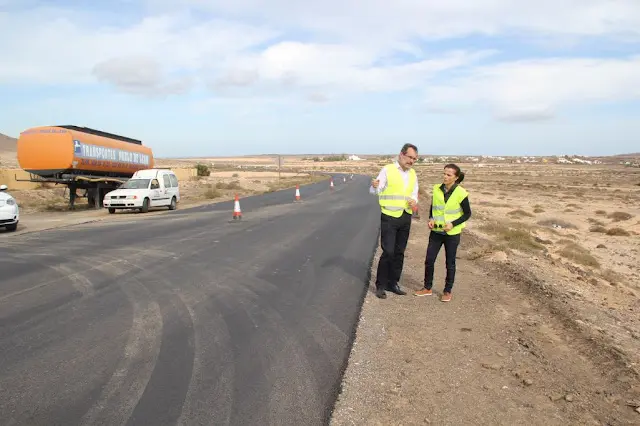

El
Cabildo de Fuerteventura ha iniciado las obras de mejora del firme de la
carretera FV-220 que da acceso al pueblo de La Asomada y dos tramos de la vía FV-30
entre los municipios de Puerto del Rosario y Betancuria. Los trabajos consisten
en la limpieza de márgenes, asfalto y reposición de la señalización, con el
objetivo de mejorar la seguridad vial de dichos tramos de carretera y la
comodidad para los conductores.
Las
labores en la vía de acceso a La Asomada son ejecutadas por la empresa Crispal Islas
S.L. y cuentan con un presupuesto de 96.875 euros y un plazo de ejecución de un
mes.
Las obras
de la carretera FV-30 se realizan en el tramo comprendido entre la intersección
de Casillas del Ángel hasta la glorieta que da acceso a Tefía, y el tramo
situado entre los Llanos de la Concepción y el Valle de Santa Inés. Esta
actuación cuenta con un presupuesto de 421.399 euros y es llevada a cabo por
Obras Públicas Canarias S.L, con un plazo de ejecución de dos meses.
En los
próximos días, darán comienzo las obras de mejora del firme de la carretera
FV-207, que conecta la FV-10 con la FV-30. Estos trabajos contemplan el arreglo
de siete kilómetros de carretera hasta llegar al pueblo de Tefía, en el
municipio de Puerto del Rosario. La empresa Crispal Islas S.L. es la encargada
de ejecutar durante un plazo de dos meses estas labores, que cuentan con un presupuesto
de 533.891 euros.
También se
iniciará la mejora del firme de la carretera FV-214, ubicada a la entrada de
Guisguey, en el término municipal de Puerto del Rosario. Estas obras serán
ejecutadas por la empresa Tecnología de la Construcción y Obras Públicas, con
un plazo de ejecución de cuatro meses y un presupuesto de 589.245 euros.
En las
próximas semanas comenzarán los trabajos de mejora del firme en dos tramos de la
carretera FV-10, a cargo de Obras Públicas Canarias S.L., con un presupuesto de
495.151 euros y un plazo de ejecución de dos meses. Estas labores se ejecutarán
en un tramo desde el acceso a Tindaya hasta la intersección hacia El Cotillo y
desde el Cementerio de La Oliva hasta Corralejo.
Además,
en los próximos días darán comienzo las obras en la carretera FV-101, a cargo
de Crispal Islas S.L., en las travesías de los pueblos de La Oliva y
Villaverde, así como en el tramo que va desde la urbanización Casilla de Costa
hasta el acceso a la autovía. Estos trabajos cuentan con un presupuesto de
255.929 euros y un plazo de ejecución de dos meses.
Según el
presidente del Cabildo de Fuerteventura, Marcial Morales, son actuaciones
"que continuamos ejecutando para que las carreteras de la Isla estén en perfecto
estado para el tránsito de vehículos”. Para la consejera insular de Carreteras,
Edilia Pérez, "estos trabajos permitirán disponer de unas carreteras más
modernas, transitables y cómodas para los usuarios".
